(一)、施工前準備工作
1、施工前技術準備工作:組織全體施工人員學習圖紙,領會設計意圖、會審紀要和設計 變更,施工前尚有疑難問題及時與設計人員商妥, 取得設計院答復,并組織施工人員做好有關 資料及技術質量交底等工作。
2、編制施工進度及勞力組織:本工程預埋階段水電班組必須密切配合土建預埋(鍍鋅鋼 管保護管),在進入安裝階段做好成品的保護。
3、材料、設備組織供應:施工人員編制材料計劃供應表,交由水電安裝隊審核,并按材 料表備貨。進入工地所有材料均應有產品合格證或相關檢驗證書,嚴禁假冒偽劣產品進入施工 現場。
(二)、安裝工藝流程圖
(三)、給水塑料管分項工程
給水主管選用De50PE合水管,按橋體分成兩路,從橋身兩側鋪設,粘膠連接;連接花盆 花箱的支管選用DE32PE合水管。道路下埋深0.5米,管道交叉或埋深變化處用彎頭調節并遵 守相關管線間距的要求,管道穿越車行道加套管保護。詳見平面圖和立面圖:

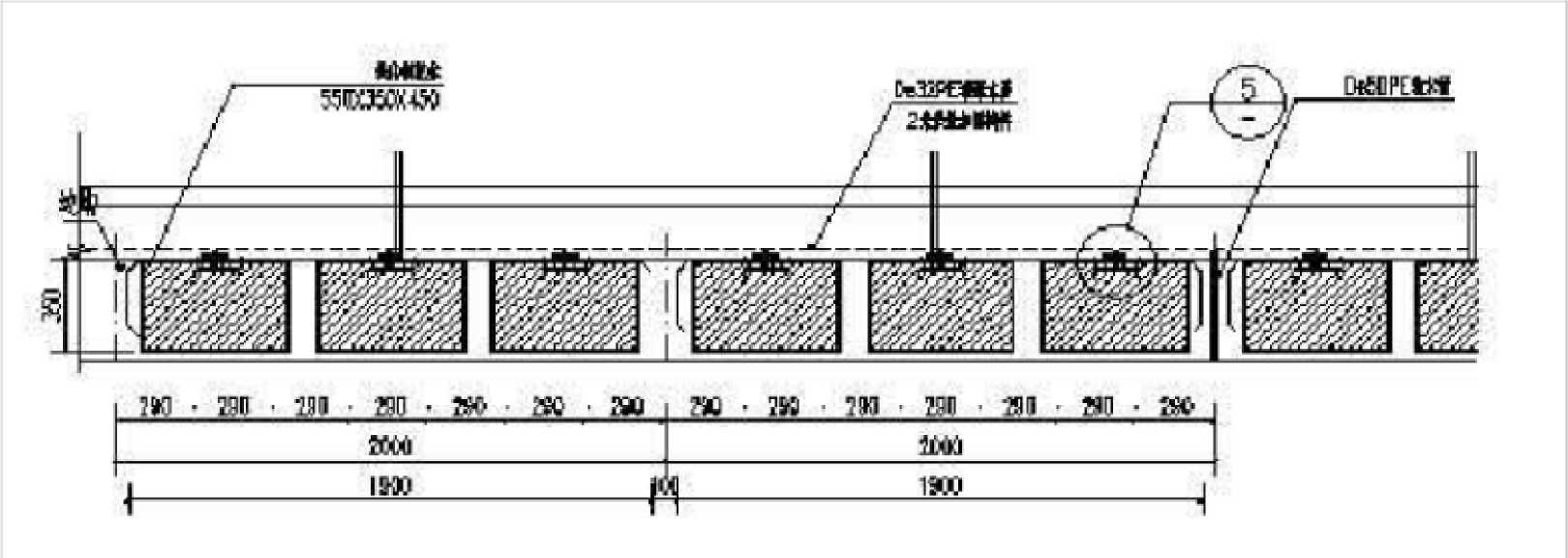

標準段綠化灌溉平面圖:

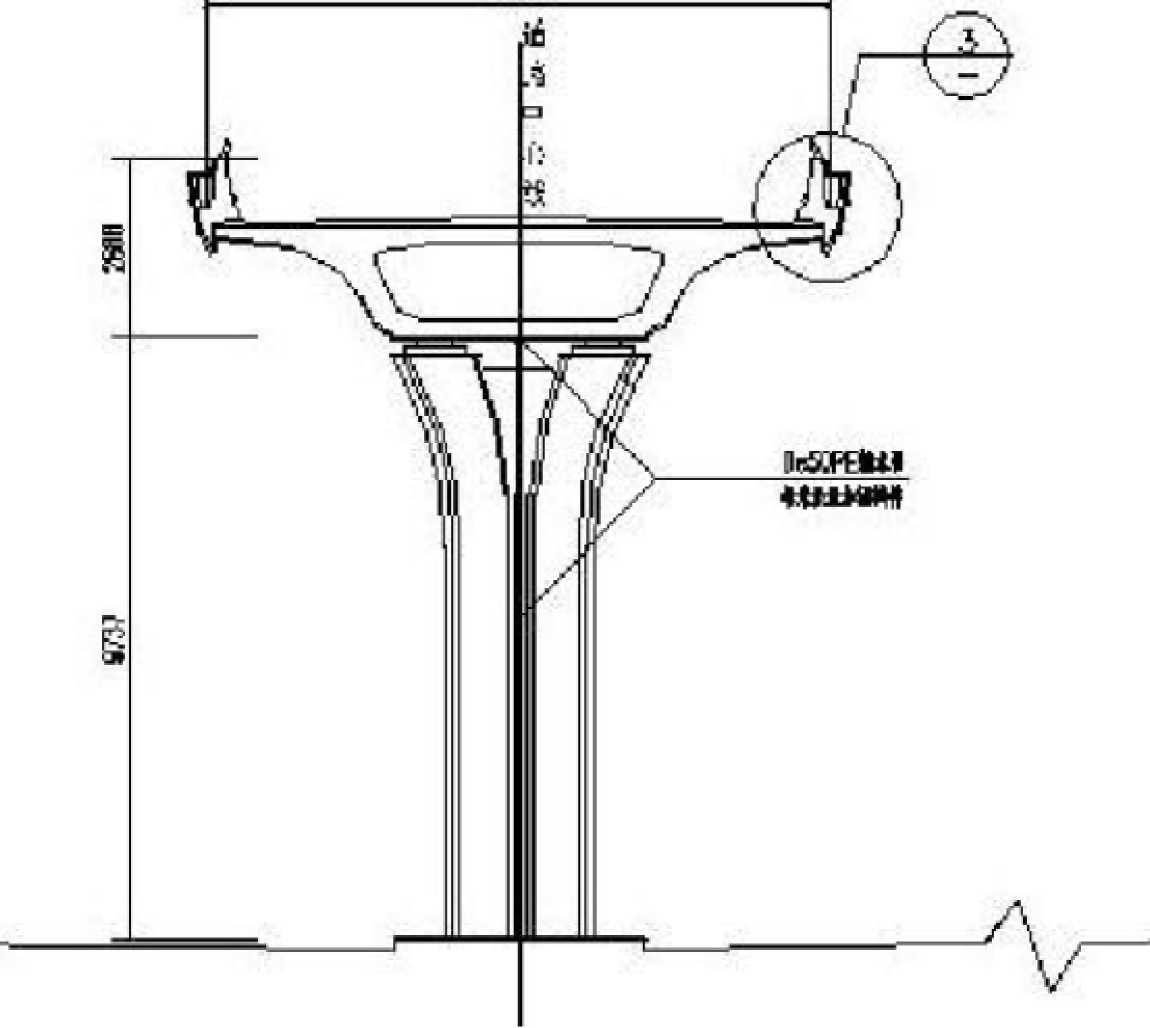

綠化灌溉立面圖:
10CDD
1、預制加工:依據圖紙要求并結合實際情況,按預留口位置測量尺寸,繪制加工草圖。 根據草圖尺寸進行斷管。所有塑料管采用手工鋸斷管,斷口平齊,并清除斷口內外飛刺,插口 外棱邊銃出15度錐角。采用相配套粘接劑粘接。粘接前先做試插入,試插入深接口表面插入, 插入時稍做轉動并達到所需朝向。穩入 1分鐘左右即可牢固,消除溢出粘接劑。
2、干管安裝:利用道路軸線定位尺寸和標高結合圖紙確定各種干管的空間位置。依據不 同種類的干管尺寸,坡度確定支、吊、托架的位置和高度。埋下干管應開挖槽溝并夯實。根據 各段開挖后的實際情況并結合圖紙步步推進,部分現場加工、現場安裝。全部粘接完成后,管 道要直,坡度均勻,各預留口位置準確。清理預留洞口,調整平面甩口高度,臨時穩固。塑料 管在調整伸縮節伸縮量(2-3cm)后采用相配套管用管卡。纏上保護膜。
3、給水支管安裝:確定支管高度后畫線定位,剔出管槽,將支管連接到主管上,保證管 外間距有15cm保護層,找平找正后用定位。根據管線長度調整坡度,合適后固定卡架,封閉 預留管口和堵洞。
4、滴箭安裝:一個氧化鎂花盆接兩個滴箭。為防止滴箭堵塞,在水源處需安裝反沖洗過 濾器。
5、各種閘閥、泄水閥、水表等安裝:依據圖紙的要求,對所需的各種閥門、給水插座等 進行安裝,具體位置可作相應調整,但需要滿足綠化灌溉的要求
(四)、各類型井的施工
各類型井的施工依據建筑相關規定進行, 井蓋等的類型等應有明顯標識,位置根據現場各 表、閥等的實際情況作相應調整,并要便于今后的使用。質量按照建筑工程相關規范要求執行。
(五)、滴灌系統通水試驗
抽取觀測正常工作條件下滴箭出水量能否到達取水的工作壓力,看是否達到設計要求,檢
查滴灌系統運轉是否正常,最后繪出整個管路中管道與管件的位置圖, 以便于日常管理和檢修。
